汛期是尾矿库安全运行的最重要时期,也是尾矿库事故易发期、高发期,如何安全度汛成为尾矿库企业最为关心的事情。那么汛期内企业应该如何应对呢?
一、明确汛期尾矿库安全生产责任制
1、健全完善尾矿库防洪责任体系,明确自企业主要负责人至一线作业人员的尾矿库防汛责任,严格执行“库长制”。
2、严格执行汛期尾矿库安全生产管理规章制度,强化汛期尾矿库安全生产运行计划、组织、协调,提升汛期安全风险管控和应急处置水平;
3、修订完善并全面落实尾矿库度汛方案和防汛应急救援预案,加大安全生产运行资金投入,充分保障汛期风险隐患排查治理、应急物资采购、应急演练等工作开展;
4、严格执行企业领导带班和专人24小时值班制度;尾矿库值班人员24小时驻库巡查,不得擅离职守,保持信息畅通,确保及时发现险情、及时处理、及时上报。
二、科学全面进行汛期风险隐患排查
1、制定汛期尾矿库风险隐患排查工作计划,明确风险隐患排查任务书、时间表和路线图,严格组织实施;
2、加强汛前检查、汛期巡查、汛后复查的风险管控和隐患排查治理工作力度,建立隐患排查、登记、报告、整改等规章制度,实行“闭环管理”,重大安全隐患整改要做到责任、资金、措施、时限和应急预案“五落实”,及时消除安全隐患,重大隐患及险情要及时向当地应急管理部门汇报;
3、定期组织尾矿库下游区域安全环境检查,发现下游影响范围内存在居民和重要生产生活设施,构成“头顶库”的,应向地方政府申请采取搬迁措施,一时不能搬迁的,应与受影响对象建立应急联动机制,适时通报汛期尾矿库安全运行形势,确保下游居民和重要生产生活设施安全;
4、加强对山谷型或傍山型尾矿库周边山体稳定性巡查,详细观察周边山体有无异常和急变,并根据工程地质条件,分析周边山体发生滑坡可能性,发现周边山体有滑坡、塌方和泥石流等迹象时,应采取有效应对措施矿山防汛安全小知识,并及时向自然资源和应急管理部门报告。
三、气象信息互联互通,主动应对险情
1、加强与气象、水利、应急等部门联系,进一步建立完善预报、预警、预防机制,提前掌握天气趋势变化信息,及时有效防范和应对因库区暴雨、洪水等自然灾害引发的生产安全事故;
2、建立企业内部汛情研判制度,及时跟踪雨水情发展趋势,研判汛情,分析汛情对尾矿库安全的影响,细化各项应急准备工作,及时采取有针对性的对策措施;
3、准确把握应急响应启动时机,当气象部门发布蓝色预警时,应立即组织开展隐患排查,及时整治排查发现的隐患问题;当发布黄色预警时,应组织人员对尾矿库实行24小时巡查;当发布橙色预警时,应立即停产,现场组织落实应急防范措施;当发布红色预警时,应立即停产,将受到暴雨灾害威胁的尾矿库周边人员转移至安全区域,同时对库区进行巡查,发现事故立即上报。
四、加强尾矿库运行管理
1、汛期要提高防洪标准,在满足回水水质和水量要求的前提下,尽量降低库内水位,增大泄洪水头,确保干滩长度、干滩坡度、安全超高、调洪库容符合设计要求;
2、极端天气下,不能保证安全的尾矿库企业一律禁止向库内排放尾矿,排空积水;
3、已履行闭库程序以及停产、停用的尾矿库,一律将库内积水排空,确保符合防汛要求;
4、库内设清晰醒目的水位观测标尺,标明正常运行水位和警戒水位;
5、汛期过后应对坝体和排洪构筑物进行全面认真的检查与清理,及时修整损坏坝体、修复相关设施。
五、调整调洪库容、汛前检修防洪系统
1、根据确定的排洪底坎(排水井拱板或斜槽盖板上沿)高程,将排洪底坎以上1.5倍调洪高度内的挡板(或窗口或盖板)全部打开;
2、汛前应对排洪设施进行检查、维修和疏浚,保证库内外排水井、排水斜槽或排水管、隧洞通畅;
3、采取措施降低库水位,防止连续降雨后发生洪水漫顶及溃坝事故;洪水过后应对坝体和排洪构筑物进行全面认真的检查与清理,发现问题及时修复;
4、排洪设施断面过小,不能满足有效排洪标准对应的洪水量的,应立即在干滩上修建临时应急宽顶拦水堤,并及时建设满足要求的永久性排洪系统。
六、防汛期间采取坝体、坝坡维护措施
1、尾矿坝清基、填筑、碾压密实度及外坡坡比应符合设计要求,严禁在库内干滩面上非法采砂及坝后任意取土;
2、按照设计要求健全尾矿坝坝面护坡,防止降雨渗入坝体内部。加强坝外坡检查,坝坡出现冲沟、裂缝、坍塌、滑坡、浸润线出逸等现象时,应及时处置;
3、保持坝顶及沉积滩面均匀平整,经常调整放矿地点均匀分散放矿,使粗粒尾砂沉积于坝前,细粒尾砂排至库内,保证尾矿堆积坝均匀上升,避免出现侧坡、扇形坡等起伏不平现象,确保干滩平整,水边线基本平行于坝轴线矿山防汛安全小知识,严禁矿浆沿子坝内趾横向流动冲刷坝体;有特殊原因确需集中放矿时,不得出现影响后续堆积坝体稳定的不利因素;
4、尾矿库闭库后,必须按照闭库设计进行管理,必须做好坝体和排洪设施的维护,严禁在尾矿坝和库内乱采、滥挖、违章建筑和违章作业。
七、完善排渗设施
1、尾矿库保持低水位运行,保证干滩长度、干滩坡度符合设计要求;
2、严格按设计要求进行防排渗设施施工,保证尾矿坝浸润线埋深满足设计要求;
3、按设计要求在坝前均匀放矿,使粗粒尾砂沉积于坝前,细粒尾砂排至库内,保证尾矿堆积坝均匀上升;
4、保证浸润线监测设施正常运行;当浸润线超过控制线时,应经技术论证并批准后,方可增设或维护排渗设施。
八、加强坝体施工质量以达到防洪防汛设计要求
1、修筑初期坝及子坝前,坝基上部的冲积层应按设计要求彻底清理;
2、初期坝及子坝堆筑的结构、断面、坡比及筑坝周期等必须满足设计要求;
3、坝体施工应分层填筑,控制含水率,保证筑坝材料碾压至设计要求的密实度;
4、采取分段进行坝体填筑时,相邻两段的接合部应着重进行碾压处理;
5、筑坝作业人员必须经过专业培训,并持证上岗。
九、汛前按要求对尾矿库监测系统进行整改完善和检查维护
1、三等及以上尾矿库应安装在线监测系统,并与人工巡查和尾矿库检查相结合;
2、四等及以上尾矿库应监测位移、浸润线、干滩、库水位、降水量,必要时还应监测孔隙水压力、渗透水量、混浊度等。五等尾矿库应监测位移、浸润线、干滩、库水位;
3、汛期要加强对坝体位移、渗流、干滩、浸润线等重点部位有关项目监测,及时整理监测数据,对异常情况及时响应;
4、定期对在线监测系统进行检查、维护,及时清除影响监测值的障碍物,确保监测设备设施正常、可靠运行。

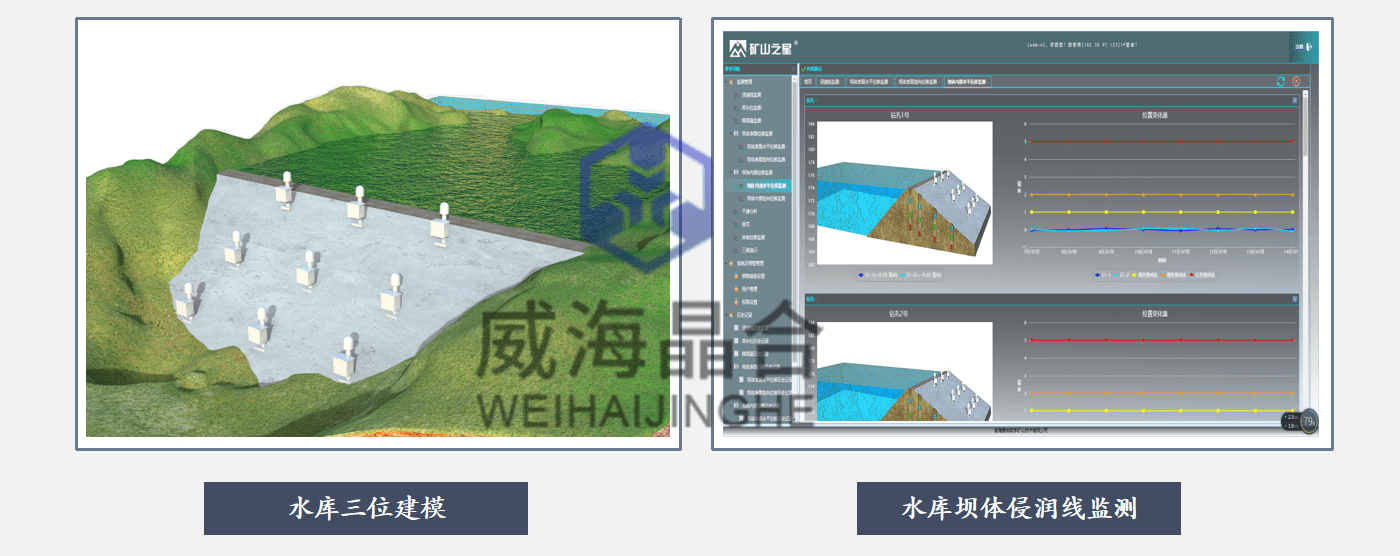

尾矿库在线监测及预警系统
产品简介
尾矿库在线监测及预警系统可以完成尾矿库各项监测信息的自动采集、存储、网络分发、预警显示等多项任务。实现尾矿库监测的信息化、三维化、实时化、网络化,使尾矿库生产、安全管理人员,可以及时、直观地掌握尾矿库安全参数的实际动态。
功能介绍
尾矿库在线监测及预警系统综合了传感器技术、遥感技术、计算机技术等多种科学手段、对浸润线,库水位、降水量、坝体表面位移、坝体内部位移、干滩、堆积坝坡比、库区地质滑坡表面位移等诸多影响尾矿安全的因素进行在线实时监控,使安全管理人员可以及时发现异常现象,掌握尾矿库工作性态,为尾矿库安全运行提供有力保障。
十、防汛应急准备工作充分
1、加强应急物资储备,备足铁锹、镐、编制袋、照明应急灯、水泵、备用电源、大锤、排水管、铁丝、木桩等应急救援物资;
2、大型设备上库值班,一旦发现尾矿库干滩长度不足,立即采取应急措施;
3、库区应按设计要求配备应急器材、照明和通讯等设施;
4、及时修订或制定切实可行的事故应急救援预案;应急预案应当至少每三年修订一次;
5、依法建立应急救援机构,加强应急队伍建设管理,配齐配强应急抢险人员,必要时应就近与相关应急救援专业队伍签订合作协议,建立协作机制;
6、加强应急救援演练,汛期前至少组织一次综合应急预案演练或者专项应急预案演练,至少组织一次现场处置方案演练,针对演练发现问题及时整改,确保一旦出现险情,能够快速反应、及时到位、妥善处置,保障群众生命财产安全;
7、“头顶库”汛期要与下游居民签订安全生产协议、安排专人24小时值班巡查、特大暴雨停止排尾放矿、遇险后第一时间发布险情警报、快速组织群众撤离等有效防控手段,确保尾矿库度汛安全和下游居民及重要设施安全。
凡本网注明“来源:砂石装备网”的所有作品,版权均属于砂石装备网,转载请注明。
凡注明为其它来源的信息,均转载自其它媒体,转载目的在于传递更多信息,并不代表本网赞同其观点及对其真实性负责。
如有新闻稿件和图片作品的内容、版权以及其它问题的,请联系我们。
2025长沙国际工程机械展览会东南亚分展 2025 SOUTHEAST ASIA SUB-EXHIBITION OF CHANGSHA INTERNATIONAL CONSTRUCTION EQUIPMENT EXHIBITION 2025年9月3-5日(三天) 地点:马来西亚·吉隆坡实达城会展中心(SCCC...
2025-07-03 16:25:30
核心摘要:2025年5月18日,为期四天的第四届长沙国际工程机械展览会(以下简称“2025CICEE”)在长沙国际会展中心正式落下帷幕。本届展会 2025年5月18日,为期四天的第四届长沙国际工程机械展览会(以下简称“2025CICEE”)在长沙国际会展中心正式落下帷幕。本届展会以"高端化、智能化、...
2025-05-19 11:21:21
2025年5月15日上午9时40分,第四届长沙国际工程机械展览会在长沙国际会展中心隆重开幕。本届展会规模达30万平方米,全球1806家参展企业齐聚一堂,集中展示工程机械领域的最新技术与产品。1000余名全球行业领袖、院士专家、企业代表及国际采购商共同参会,见证这一国际工程机械领域的年度盛事。...
2025-05-16 08:31:29
日立建机参展的首台设备——ZX900LCH-6A矿山液压挖掘机。抵达长沙国际会展中心的卡特彼勒挖掘机。红网时刻新闻5月8日讯(记者 彭超)第四届长沙国际工程机械展将于5月15日开幕。还有一周的时间,国内外品牌相继进驻场馆布展。5月8日,日本日立建机、美国卡特彼勒两家全球工程机械50强企业的参展设备进驻长沙国际会展中心,...
2025-05-10 11:48:38
4月30日,湖南省政府新闻办举办新闻发布会,宣布第四届长沙国际工程机械展览会将于5月15日至18日启幕。当天,装载三一集团蓝色电动装载机的运输车辆驶入长沙国际会展中心,这也是第二家正式布展企业。据悉,三一集团将携旗下18个事业部和子公司、72件套设备(含58台主机)震撼登场,以10089平米的超大展位,全面展现三一的高...
2025-05-06 20:27:36
2025年4月30日,湖南省新闻办公室召开新闻发布会,宣布第四届长沙国际工程机械展览会定于5月15日至18日在长沙国际会展中心、长沙国际会议中心举办。长沙市人民政府副市长康镇麟出席发布会并介绍展会筹备情况:本届展览会以高端化、智能化、绿色化新一代工程机械、应急装备、矿山装备、农业机械为主题,预计吸引全球1650家参展企...
2025-05-06 20:27:07
5月,世界的目光将聚焦长沙。第四届长沙国际工程机械展将于5月15日至18日在长沙国际会展中心、长沙国际会议中心举行。4月29日,随着“全球工程机械制造商50强”中联重科的首批百吨设备进场,展会进入布展时间。上午9时30分,装载着中联重科工程机械零部件的平板车缓缓驶入长沙国际会展中心,荧光绿的漆面在阳光下格外显眼。这些设...
2025-04-30 09:19:07
当全球工程机械产业的聚光灯再次投向湘江之畔,2025CICEE《高端化、智能化、绿色化——新一代工程机械、应急装备、矿山装备、农业机械》电子会刊第二期正式发布。继首期会刊创下超192万次阅读的行业纪录后,本期会刊汇聚183家全球领军企业,以尖端技术产品和创新解决方案,续写“工程机械之都”的传奇篇章。01硬核生态:解码产...
2025-04-30 09:15:38
5月15日,2025长沙国际工程机械展览会(2025 CICEE)即将在长沙国际会展中心盛大开幕,届时,来自全球60多个国家和地区的超1600家参展商,将在30万平方米的展区内陈列超2万件展品,涵盖工程机械全领域前沿技术和产品。目前,众多展商已蓄势待发,期待在这个推动全球工程机械行业交流与合作的超级平台上一展风采。...
2025-04-17 08:31:38
在璀璨初夏的五月天,2025长沙国际工程机械展览会将于5月15日至18日在长沙国际会展中心华丽启幕。作为一颗迅速崛起的璀璨新星于世界工程机械展会之林,长沙展在规模之宏大、观众之众多、世界50强企业参展数量之多及影响力之广上,已可与全球三大工程机械展并驾齐驱,共绘辉煌。展会前夕,我们有幸专访了合肥长源液压股份有限公司的...
2025-04-17 08:30:36
主营:破碎机
主营:破碎机
主营:破碎机
主营:破碎机
主营:破碎机
主营:破碎机、制砂楼
主营:破碎机
主营:破碎机
主营:筛网、筛机配件
主营:振动电机
主营:破碎机
主营:制砂机、筛分设备
