目录
一、准备工作
1、拌合场地的选择
2、原材料的储备
3、施工机械
4、质量检测仪器
5、设备和仪器的检查
6、底基层的检查与验收
二、混合料组成设计
1、材料要求
2、混合料组成设计
三、试验段
四、施工
1、一般要求
2、混合料的拌合
3、混合料的运输
4、混合料的摊铺
5、混合料的碾压
6、横缝设置
五、养生及交通管制
六、质量管理及检查验收
七、基层反射裂缝处治
附1水泥稳定碎石基层质量标准
一、准备工作
1.拌合场地的选择
拌合场地的选择应考虑经济便利环保等方面破碎机作业标准化程序,宜选择在地势较高破碎机作业标准化程序,地质条件较好周围环境干燥的地点。拌合场占地面积应满足生产要求,并尽量不占用耕地,料场及道路采用不低于合同文件的规定标准进行硬化。
2.原材料的储备
(1)承包人进场后,应抓紧进行集料料源情况的调查工作,集料必须符合规范及设计的级配要求。经试验检测合格,拌合场建设完成后,应抓紧备料工作破碎机作业标准化程序;基层施工之前,拌合场必须备足集料,确保能满足连续施工要求。各种集料应分开码方堆放,严禁混料。
(2)与水泥供应商签订供货合同,对双方的责任和义务、供应时间、供应数量等事项进行明确。
(3)材料应按标准化工地建设要求堆放。
3.施工机械
为保证施工进度和施工质量,必须配备齐全的施工机械和配件,做好开工前的保养、试机工作,在施工过程中及时处理机械故障。路面基层施工,宜采用集中厂拌、摊铺机摊铺、分层施工,要求施工单位配备足够的拌合、运输、摊铺、压实机械。每层最大压实厚度不大于20cm。水泥稳定碎石基层施工,按单幅分两层梯队摊铺作业,因此按每个作业面,必须配备以下主要机械。
(1)拌和机;应配置产量大于300T/h的拌和机一台,要保证其实际出料(生产量的80%)能力超过实际摊铺能力的10-15%。拌和机必须采用定型产品,并在多个工程中应用,且用户反应良好。为使混合料拌合均匀,拌缸要满足一定长度。至少要有四个进料斗,料斗上口必须安装钢筋网盖,筛除超过粒径规格的集料及杂物。拌和机的用水应配有大容量的储水箱。拌和机料斗应具备称重系统。水箱、罐仓都要求装配高精度电子动态计量器,电子动态计量器应经有资质的计量部门机型计量标定后方可使用。
(1)摊铺机;应根据路面基层的宽度、厚度,选用合适的摊铺机械。基层施工应采用一台摊铺机梯队作业。要求摊铺机机型较新,功能较全,性能不低于ABG-423型的摊铺机,以保证路面基层厚度一致,完整无缝,平整度好。
(3)压路机;每个工作面至少应配备18-21T的压路机1台,激振力大于30T振动压路机2台,在此基础上,也可配备更大吨位压路机。压路机的吨位和台数必须与拌和机及摊铺机生产能力相匹配,使从加水拌和到碾压终了的时间不超过水泥初凝时间,保证施工正常进行。
(4)自卸汽车;每个作业面配备不少于15台15T自卸汽车,具体数量应根据施工现场的实际情况与拌和设备、摊铺设备、压路机相匹配。
(5)装载机;每个拌和场配备不少于3台以上的装载机。
(6)洒水车;每个作业面配备不少于2台5T以上的洒水车,具体数量应与养生设备相匹配。
(7)全自动智能型沥青洒布车1台。
(8)水泥钢制罐仓;由拌和机生产能力决定其容量,罐仓内应配有水泥破拱器,以免水泥起拱停流。
4.质量检测仪器
质量检测仪器规格与数量应按招标文件强制性条款要求配置,主要有破碎机作业标准化程序:
(1)水泥胶砂强度、水泥凝结时间、安定性等检验仪器(试验室)
(2)水泥剂量测定设备(现场)
(3)重型击实仪(试验室)
(4)水泥稳定碎石试模、脱模器(试验室)
(5)压力机(试验室、现场)
(6)标准养护室(试验室)
(7)基层密度测定设备(现场)
(8)标准筛(方孔、试验室、现场)
(9)土壤液、塑限联合测定仪(试验室)
(10)压碎值仪(试验室)
(11)砂当量仪(试验室)
(12)针片状测定仪器(试验室)
(13)取芯机(现场)
5、设备和仪器的检查
开工前要求加强对拌合楼、检测仪器等设备的标定工作,监理、建设单位必须对标定情况进行检查、核验,确保拌合及检测数据真实可靠。施工过程中应加强对拌合机、检测仪器等设备的检修、维护,以便能及时发现设备出现的问题。对拌合楼筛网应经常进行检查,发现堵塞和破损现象应及时清理和更换,以便更好的控制配合比。
6、底基层的检查与验收
(1)底基层外形检查
底基层外形检查内容有高程、中线偏位、宽度、横坡度和平整度,打探孔检查是否有石灰土夹层和贴补层。
(2)底基层压实度检查、修补与验收
底基层应进行压实度和表面松散检查,凡不符合要求的路段,应分别采用补充碾压、填换好的材料等。
(3)底基层的质量应符合规范和设计的要求。
二、混合料组成设计
水泥稳定材料的组成设计包括:根据规定的材料指标要求,通过试验选取合适的集料和水泥;确定合理的集料配合比例、水泥剂量、混合料的最佳含水量和相应的最大干密度。合理的水泥稳定碎石组成必须达到强度要求,具有较小的温缩和干缩系数(现场裂缝较少),施工和易性好(粗集料离析较小)。
1、材料要求
(1)水泥
普通硅酸盐水泥用于拌制水泥稳定碎石混合料,应采用28d抗压强度不高于42.5MPa的缓凝水泥。严禁使用快硬、早强水泥以及受外界影响而变质的水泥。水泥各龄期强度、安定性等应符合规定;水泥初凝时间3小时以上、终凝时间6小时以上。水泥检测频率每批或每300t至少检测1次。
(2)碎石
水稳碎石集料必须采用反击式破碎机破碎。碎石的最大粒径为31.5mm,应按粒径19mm-31.5mm、19mm-9.5mm、9.5mm-4.75mm、和小于4.75mm四种规格备料。每种集料规格的具体技术要求应符合表1的规定。石屑(4#料)应清洁,若粉尘含量过大必须采取措施保证其满足规格要求。料源一经确定不得随意更换,生产备料过程中,四种集料应以配合比设计所采用的集料规格为基础,不得有过大波动。

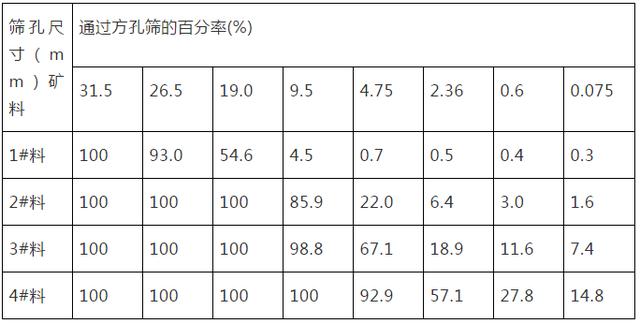

表1 各种矿料的筛分试验结果
碎石压碎值应不大于28%。粗集料针片状含量应不大于18%,碎石中小于0.6mm的颗粒必须做液限和塑性指数试验,要求液限小于28%,塑性指数小于9。4#料的砂当量应在60%以上。碎石的检测频率为不少于每2000t一次。合成碎石的颗粒组成应符合表2的规定。
表2 水泥稳定碎石混合料中合成碎石的颗粒组成
(1) 水
凡饮用水皆可使用,遇到可疑水源,应委托有关部门化验鉴定。
2. 混合料组成设计
(1)取工地实际使用的碎石,分别进行筛分,按颗粒组成进行计算,确定各种碎石的组成比例。要求组成混合料的级配应符合表2的规定,且在考虑综合利用性能的前提下,4.75mm0.075mm的通过量率应接近级配范围的中值。
(2)取工地使用的水泥,按不同水泥剂量分组试验。水泥剂量按3.5%~5.5%范围,取4~5种比例(以碎石质量为100)制备混合料(每组试件个数为:偏差系数10%~15%时9个,偏差系数15%~20%时13个),用重型击实法确定各组混合料的最佳含水量和最大干密度,试验室试配用集料、水泥为干燥状态。水泥稳定碎石的击实试验中,如果无峰值点应加密试验找出最高点作为最大干密度值。
(3)为减少基层裂缝,应做到三个限制:在满足设计强度的基础上限制水泥用量;在减少含泥量的同时,限制细料、粉料用量;根据施工时气候条件限制含水量。施工中要求水泥剂量应不大于设计水泥剂量+0.5%,碎石合成级配中小于0.075mm颗粒含量宜不大于4.0%,含水量宜不超过最佳含水量的1-2%。
(4)根据确定的最佳含水量,拌制5组水泥稳定碎石混合料,按要求压实度(重型击实标准,98%)制备混合料试件,在标准条件下养护6天,浸水1天后取出,做无侧限抗压强度。
(5) 水泥稳定碎石试件的标准养护条件:将制好的试件脱模称重后,应立即用塑料薄膜包覆,放入养护室内养生,养护温度为25℃±2℃。养生期的最后一天将去掉薄膜试件浸泡水中,在浸泡水之前,应再次称试件的质量,水的深度应使水面在试件顶上约2.5cm,浸水的水温应与养护温度相同。将已浸水一昼夜的试件从水中取出,用软的旧布吸去试件表面的可见自由水,并称试件的质量。前六天养生期间试件水分损失应不超过10g,超过此规定的试件,应予作废。
(6)水泥稳定碎石7天浸水无侧限抗压强度代表值R应不小于设计值(3.0MPa~5.0MPa范围内)。
(7)试件室内试验结果抗压强度的代表值按下式计算:
R代=R (1-ZaCv)
式中:R代—抗压强度代表值,MPa;
R—该组试件抗压强度的平均值,MPa;
Za—保证率系数,高速高速公路保证率95%,此时Za=1.645;
Cv—试验结果的偏差系数(以小数计)。
(8)根据试验结果,选取符合强度要求,并考虑抗裂性能的最配合比作为水泥稳定碎石的生产配合比。
水稳碎石基层配合必须经监理单位、建设单位审核同意后,方可进行大面积施工。
三、铺筑试验段
正式开工之前,应进行试验段铺筑。试验段应选择在经验收合格的底基层上进行,试验段尽量选择距离拌和场较近的路段,其长度200m~600m左右,每一种碾压方案试验100m~200m。
水泥稳定碎石混合料应采用中心站集中拌和(厂拌),由一台或多台摊铺机梯队摊铺作业,一次碾压密实。试验路段的拌和、摊铺、碾压各道工序按现行路面基层施工技术规范(JTJ034—2000)进行。
试验段要决定的主要内容如下:
(1)验证用于施工混合料的配合比
① 调试拌和机,分别称出拌缸中不同规格的碎石、水泥、水的重量,测量其计量的准确性;调试过程中应扣除原材料自身的含水量,以确保混合料的配合比不变。然后绘出各种原材料在一定料门开度下的转速流量曲线,根据混合料配比确定各种原材料配料皮带的转速,进行试生产。
② 调整拌和时间,保证混合料均匀性;
③ 检查混合料的含水量、碎石级配、水泥剂量、7天无侧限抗压强度。
(2)确定铺筑的松铺系数(约为1.20~1.30)。
(3)确定标准施工方法
① 混合料配比的控制方法;
② 混合料摊铺方法和使用机具(包括摊铺机的行进速度、摊铺厚度的控制方式、梯队作业时摊铺机的间隔距离)。
③ 含水量的增加和控制方法
在炎热的夏季施工,考虑到拌和、运输、摊铺过程中水分的蒸发,可以在拌和时加大用水量,增加值应由拌和出料时的含水量和摊铺碾压含水量进行对比,损失多少补多少。
④ 压实机械的选择和组合,压实的顺序,速度和遍数至少应选择两种确保能达到压实标准的碾压方案,通过铺筑试验段来确定相应的压实机械组合方式及压实工艺。
碾压分初压、复压、终压三个步骤进行操作,并在略大于最佳含水量时进行碾压,重点在于碾压机具的配套组合、碾压时间的把握和碾压的密实度。应按静~振~静次序碾压至规定的密实度,主要依靠振动压路机进行碾压;另在复压过程中,可采用振动压路机和三光轮压路机相组合碾压,以进一步加强集料的骨架密实效果。压实后的基层表面要求平整、一致。
⑤ 拌和、运输、摊铺和碾压机械的协调和配合
(4)确定每一作业段的合适长度(一般建议50m—80m)。
(5)严密组织拌和、运输、碾压等工序,缩短延迟时间。
检验标准见附表,其中试验段的检验频率应是标准中规定生产路面的2—3倍。当使用的原材料和混合料、施工机械、施工方法及试铺路面各检验项目的检测结果都符合规定,可按以上内容编写《试验段总结报告》,经审批后即可作为申报正式路面施工开工的依据。通过试铺确定水稳碎石配合比、拌合楼的供料配给参数、摊铺和碾压机具工作参数、碾压组合、松铺厚度等,形成成套水稳碎石基层施工工艺和技术标准,应作为正式施工的依据,不宜轻易更改。
四、施工
1、一般要求
(1)清除作业面表面的浮土、积水等。并将作业面表面洒水湿润。
(2)开始摊铺的前一天要进行测量放养,按摊铺机宽度与传感器间距,一般在直线上间隔为10m,在平曲线上为5m,做出标记,并打好厚度控制线支架,根据松铺系数算出松铺厚度,决定控制线高度,挂好控制基准线。用于摊铺机摊铺厚度控制基准线钢丝的拉力应小于800N。
(3)水泥稳定碎石基层的施工期宜在冰冻到半个月前结束,尽量避免在高温季节施工。
(4)下层水泥稳定碎石施工结束约7天后(水稳强度达到设计的强度)即可进行上层水泥稳定碎石的施工。两层水泥稳定碎石施工间隔不宜长于30天。
2、混合料的拌和
(1)开始拌和前,拌和场地备料应能满足20天的摊铺用料。
(2)每天开始搅拌前,应检查场内各处集料的含水量,计算当天的施工配合比,外加水与天然含水量的总和要比最佳含水量略高2%以内,并应根据气温、失水情况进行调整。随时在线检查配比、含水量是否变化。高温作业时,早晚与中午的含水量要有区别,要按温度变化及时调整。雨季施工时,应采用措施保护集料不受雨淋,应根据集料和混合料的含水量的大小及时调整加水量。
(3)每天开始搅拌之前,应反复调试拌和机,使混合料符合级配要求,同时每天开始拌和的前几盘应作筛分试验,如有问题及时调整。开始搅拌之后,应随时观察混合料拌和后的颜色。防止水泥堵塞不流动,并按规定检测频率,取混合料试样检查级配和水泥剂量。每工作班,根据所用水泥、集料数量验算总的水泥用量是否满足要求。在充分估计施工富余强度时要从缩小施工偏差入手,不得以提高水泥用量的方式提高路面基层强度。
(4)拌和机出料不允许采用自由跌落式的落地成堆、装载机装料运输的办法。一定要配备带活门漏斗的料仓,成品混合料先装入料仓内,由漏斗出料装车运输,装车时车辆应前后移动,分三次装料,避免混合料离析。料堆高度不允许超出车厢板50cm,以减少重载车辆对下承层的破坏。
3、混合料的运输
(1)运输车辆在每天开工前,要检验其完好情况,装料前应将车厢清洗干净。运输车辆数量一定要满足拌和出料与摊铺需要,并略有富余。
(2)应尽快将拌成的混合料运送到铺筑现场。车上的混合料应覆盖,减少水分损失,不允许二次加水拌和。如运输车辆中途出现故障,必须立即以最短时间排除;当车内混合料不能在水泥初凝时间内运到工地摊铺压实,必须予以废弃。
(3)运输车卸料有专人指挥。
(4)运输车辆必须进行覆盖。
4.混合料的摊铺
(1)摊铺前应将底基层洒水湿润,长度以不大于摊铺机前30M~40M为宜。
(2)摊铺前应检查摊铺机各部分运转情况,而且每天坚持重复此项工作。
(3)调整好传感器臂与控制线的关系;严格控制基层厚度和高程,保证路拱横坡度满足设计要求。
(4)摊铺机宜连续摊铺。如拌和机能力较小,应采用最低速度摊铺,禁止摊铺机停机待料。摊铺机的摊铺速度一般宜在3~5m/min。
(5)基层混合料摊铺应采用梯队作业,应保证其速度一致、摊铺厚度一致、松铺系数一致、路拱坡度一致、摊铺平整度一致、振动频率一致等,两机摊铺接缝平整。摊铺机摊铺宽度的差距应在1米左右,以防止上下层接缝重叠。
(6)摊铺机的螺旋布料器应有三分之二埋入混合料中。
(7)尽量减少摊铺机收放料斗,摊铺机后面应设专人消除离析
现象,应该铲除局部粗集料“窝”,并用新拌混合料填补。
5.混合料的碾压
(1)每台摊铺机后面,应紧跟振动压路机和三光轮压路机进度碾压,一次碾压长度一般为50m~80m。碾压段落必须层次分明,设置明显的分界标志,必须有监理旁站。
(2)碾压应遵循试验路段确定的程序与工艺。注意稳压要充分,振压不起浪、不推移。压实时,遵循稳压(遍数适中,压实度达到90%),静碾压,轻振动碾压,重振动碾压,光轮稳压的程序,压至无轮迹为止。碾压过程中,可用核子仪初查压实度,不合格时,重复再压(注意检测压实时间)。碾压完成后用灌砂法检测压实度。
(3)压路机碾压时应重叠1/2轮宽,同一断面的压路机应保证型号一致、功能一致、碾压遍数速度一致、碾压遍数一致。
(4)压路机倒车应自然停车,不许刹车;换档要轻且平稳,不要拉动基层。在第一遍初步稳压时,倒车后应原路返回,换挡位置应在已压好的段落上,在未碾压的一头换倒车位置错开,要成齿状,出现个别拥抱时,应进行铲平处理。
(5)压路机碾压时的行驶速度,第1—2遍为(3—4)Km/h,以后各遍应为(4—5)Km/h。
(6)压路机停车要错开,相隔间距不小于3m,应停在已碾压好的路段上。
(7)严禁压路机在已完成的或正在碾压的路段上调头和急刹车。
(8)碾压必须在水泥初凝前及实验确定的延迟时间内完成,达到
要求的压实度,同时没有明显的轮迹。
(9)为保证水泥稳定碎石基层边缘压实度,应有一定的超宽;对用方木或型钢模板支撑时,也应有一定超宽,每侧超宽宜在20cm以上。
(10)通过试铺得到的总结,水稳碎石混合料从拌和直至摊铺碾压完毕一般不得超过3小时。
6. 横缝设置
(1)水泥稳定碎石混合料摊铺时,应连续作业,如因故中断时间超过2h,则应设横缝;每天收工之后,第二天开工的接头断面也要设置横缝;要特别注意桥头搭板前水泥碎石的碾压。
(2)横缝应与路面车道中心线垂直设置,接缝断面应是竖向平面。其设置方法:
① 压路机碾压完毕,沿端头斜面开到下承层上停机过夜。
② 第二天将压路机沿斜面开到前一天施工的基层上,用三米直尺纵向放在接缝处,定出基层面离开三米直尺的点作为接缝位置,沿横向断面挖除坡下部分混合料,清理干净后,摊铺机从接缝处起步摊铺。
③ 压路机沿接缝横向碾压,由前一天压实层上逐渐推向新铺层,碾压完毕再纵向正常碾压。
④ 碾压完毕,接缝处纵向平整度应符合附表规定。
五、养生及交通管制
(1)每一段碾压完成以后应立即进行质量检查,并开始覆盖养生,不得延误。
(2)养生方法:采用250g/m2以上的无纺土工布湿润,然后人工覆盖在碾压完成的基层的顶面。覆盖2小时后,再用洒水车洒水。在7天内应保持基层处于湿润状态,28天内正常养护。养生结束后,应将覆盖物清除干净。不得用湿粘塑料薄膜或塑料编制物覆盖。
(1)用洒水车洒水养生时,洒水车的喷头要用喷雾式,不得用高压式喷管,以免破坏基层结构,每天洒水次数应视气候而定,整个养生期间应始终保持水泥稳定碎石层表面湿润。
(2)基层养生期不应少于7天。养生期内洒水车必须在另外一侧车道上行驶,工人手持水笼带,跨国中分带喷洒养生水。必须保证两侧面养生充分。
(3)在养生期间应封闭交通。禁止包括洒水车在内的一切车辆通行。
六、质量管理及检查验收
1、一般要求
(1)水泥剂量的测定用料应在拌和机拌和后取样,并立即(一般规定小于10分钟)送到工地试验室进行滴定试验。
(2)水泥用量除用滴定法检测水泥剂量要求外,还应进行总量控制检测。记录每天的实际水泥用量、碎石用量和实际工程量,计算对比水泥剂量的一致性。
(3)水泥稳定碎石的其他质量要求见附表。
(4)应及时检测水泥稳定碎石压实度,估算干密度,判断是否合格,不合格及时补压,不得隔日检测。
七、基层反射裂缝处治
为减少或延缓半刚性基层对沥青路面面层的反射裂缝,对半刚性层应进行全面检查,在路边标明收缩裂缝位置,统计裂缝数量和总长度,做好详细记录。值存在个别裂缝时按规范要求进行处理,裂缝较多时应提出处治方案后予以实施,现场监理要加强对基层裂缝及其处治效果的检查。

附1水泥稳定碎石基层质量标准
注:(1)水泥稳定碎石基层7d龄期必须去除完整的钻件,如果取不出完整钻件,则应找出不合格界限,进行返工处理。
(2)其它质量要求按《公路工程基层施工技术规范》(JTJ034—2000)执行
